PUERTO CARMELO PERALTA

1. ANTECEDENTES

Los fertilizantes importados llegan a Paraguay utilizando ambos formatos, pero su uso cambia según la etapa del viaje (transporte internacional vs. distribución interna):

1.1 El viaje internacional: Mayoritariamente a Granel

Para las cooperativas del Chaco, el grueso del fertilizante (Urea, MAP, DAP) viaja 100% a granel en sus barcos y barcazas transatlánticas
    • Por qué: Transportar miles de toneladas sueltas en las bodegas de las barcazas optimiza el espacio y reduce el costo de flete por tonelada al mínimo.
    • El proceso: Llegan a granel a las terminales portuarias (en el sur). Allí se descargan mediante grúas con cucharas (clamshell) directamente a silos o depósitos techados.

1.2. El viaje al Chaco y las Fincas: El dominio del BigBag

Una vez en el puerto paraguayo, el fertilizante se procesa, se mezcla (fórmulas NPK) y se embolsa. En el Chaco, el formato rey es el BigBag (de 1.000 kg o 1.200 kg).
    • Logística en camión: Transportar a granel en camiones por rutas expuestas a lluvias o vientos es riesgoso para el fertilizante (se puede humedecer o perder). El BigBag protege el producto.
    • Operativa del productor menonita: Toda la agricultura del Chaco está altamente mecanizada. Los agricultores menonitas cargan las tolvas de sus sembradoras modernas usando tractores con un brazo hidráulico o autoelevadores que enganchan el BigBag desde arriba. Esto permite rellenar la máquina en minutos y sin desperdicio.
    • Uso menor en bolsas de 50 kg: Ya casi no se usa en cultivos extensivos; queda relegado solo a pequeños productores o huertas.

Para un puerto en Carmelo Peralta, el negocio ideal es recibir a granel en barcaza, contar con una planta de embolsado en el mismo predio portuario, y despachar hacia los camiones en BigBags listos para el Chaco o Brasil.
Carmelo Peralta ya tiene planificada la construcción de infraestructura portuaria. El Ministerio de Obras Públicas y Comunicaciones (MOPC) incluyó de forma oficial la construcción de dos puertos de embarque como parte de las obras complementarias de acceso al monumental Puente de la Bioceánica. Estas obras de infraestructura urbana y costera, financiadas por Itaipú Binacional, están diseñadas para reordenar la ribera y preparar a la ciudad de cara al flujo masivo de carga del Corredor Bioceánico.
No obstante, estos embarcaderos públicos iniciales están enfocados en servicios generales, conectividad local y turismo. Si tu objetivo es montar un negocio para descargar barcazas de fertilizantes a granel, necesitarás desarrollar una terminal portuaria privada o una concesión especializada con los siguientes requerimientos mínimos:

2. INFRAESTRUCTURA

Representa la base estructural del puerto. Su función principal es ganarle altura al río y aislar el fertilizante de la humedad del suelo y del aire.
  • Refulado y Defensa Costera: Elevación de la cota del terreno mediante movimiento de suelos y refulado hidráulico. El predio debe quedar al menos 1.5 metros por encima de las máximas crecidas históricas del Río Paraguay en la zona del Pantanal.
  • Muelle de Pilotaje e Infraestructura de Atraque: Estructura fija basada en pilotes de acero rellenos de hormigón armado. Incluye dos torres o «delfines» de amarre independientes para fijar barcazas tipo Mississippi y una plataforma técnica para el soporte operativo de la grúa de descarga.
  • Galpón Horizontal Hermético de Almacenamiento (3.500 a 4.000 m²): Estructura metálica de alma llena con paredes perimetrales de hormigón de 3 metros de altura para soportar el empuje del granel. El techo debe ser de chapa aluminizada (cincalum) de alto espesor y contar con aislamiento térmico/anticondensación para evitar que el calor del Chaco genere gotas de agua internas que arruinen la urea.
  • Celdas de Segregación Móviles (Muros Tipo Lego): Bloques de hormigón prefabricados y removibles para dividir el galpón en sectores independientes. Esto permite almacenar por separado el nitrógeno, el fósforo y el potasio sin contaminación cruzada.
  • Patio de Maniobras y Báscula Camionera: Playa de hormigón armado de alta resistencia para el giro de camiones pesados y bitrenes. Incluye una báscula electrónica de flujo continuo de 80 a 100 toneladas para el pesaje fiscal de entrada y salida.

Es el motor del negocio. Toda la maquinaria en contacto directo con el producto debe estar fabricada en Acero Inoxidable (Calidad AISI 304 o superior) o protegida con revestimientos epóxicos de alta densidad para evitar que la corrosión la destruya.

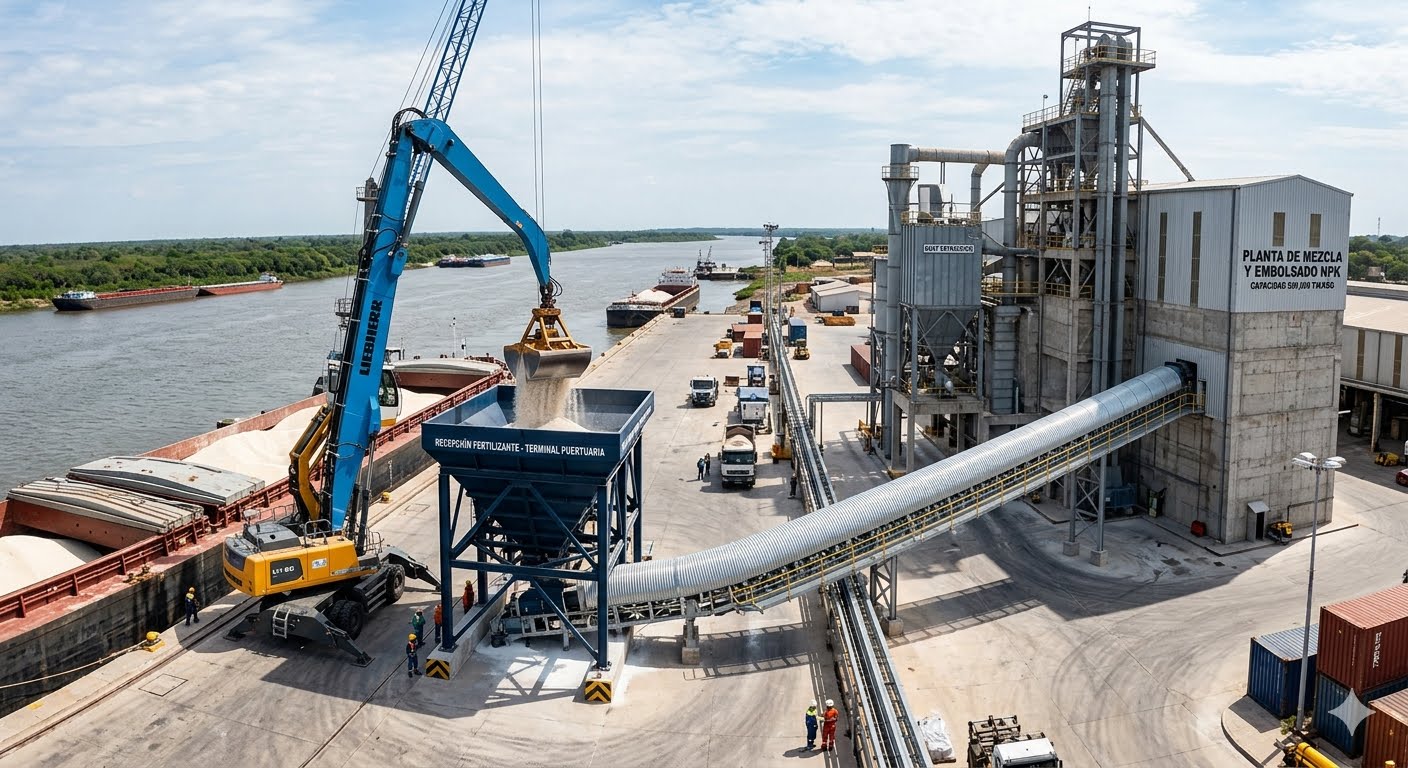

  • Unidad de Descarga Fluvial (Grúa Hidráulica de Puerto): Una excavadora pesada de gran tonelaje (tipo sobre orugas) configurada con brazo largo marítimo y acoplada a una cuchara (clamshell) de alta capacidad. Extrae el fertilizante seco de la barcaza de forma continua.
  • Tolva de Recepción Fluvial con Filtro de Polvo: Tolva metálica instalada al borde del muelle donde la grúa deposita el material. Debe contar con faldones de lona y extractores neumáticos de polvo para cumplir con las normas ambientales del MADES y evitar pérdidas por viento.
  • Sistema de Alimentación Múltiple (Tolvas de Dosificación): Una batería de 4 tolvas industriales de acero inoxidable. Una cargadora frontal llena cada tolva con un nutriente diferente (Urea, MAP, Potasio, Micronutrientes). Cada tolva cuenta con una balanza dinámica inferior de alta precisión regulada por computadora.
  • Planta Mezcladora Industrial (Blender NPK): Un tambor rotativo homogenizador o un mezclador de cinta helicoidal de régimen continuo. Mezcla los componentes en seco en ciclos de 3 a 5 minutos sin romper el grano del fertilizante (anti-pounding).
  • Línea Automatizada de Embolsado de BigBags (Doble Boca): Dos estaciones neumáticas de llenado en paralelo conectadas directamente a la salida del Blender. Cuentan con inflado previo de la bolsa del cliente, pesaje electrónico automático con corte por celda de carga y un sistema de ganchos de desprendimiento rápido para que el montacargas retire el BigBag de 1.000 kg en segundos.
  • Flota Logística Interna (Patio y Depósito):
    • Una cargadora frontal pesada con balanza en el cucharón para mover el granel del galpón a las tolvas.
    • Dos montacargas de 3.5 toneladas equipados con uñas especiales para mover y estibar los BigBags terminados directamente sobre las carrocerías de los camiones de las cooperativas.

Para mantenerte dentro del presupuesto de USD 5.500.000, la clave industrial es comprar el bloque tecnológico de Dosificación + Mezcladora + Embolsadora como un solo módulo compacto y estandarizado. Fabricantes líderes en Brasil (estados de Paraná y Rio Grande do Sul) venden estas plantas modulares listas para conectar a la corriente, lo que reduce a cero los costos de ingeniería de diseño personalizada.
Los USD 5.500.000 alcanzan perfectamente, pero bajo una condición matemática estricta: el proyecto debe ejecutarse bajo una estrategia de «Ingeniería de Costos Acotada». Con este monto no estarás construyendo un megapuerto de hormigón automatizado con cintas transportadoras subterráneas, sino una terminal modular de alta eficiencia.
.

Fase 1: Obra Civil y Terreno (USD 2.650.000)

Es el costo de la infraestructura fija en Carmelo Peralta.
    • Terreno y Refulado: USD 550.000. Compra o  Usufructo de una franja compacta de frente de río. Movimiento de suelos con refulado hidráulico selectivo (solo se eleva la cota del suelo en el área donde pisarán el galpón y el muelle).
    • Muelle de Pilotaje Liviano: USD 1.100.000. Estructura basada en camisas de acero enterradas y rellenas de hormigón, pasarela técnica metálica y 2 «delfines» independientes de amarre.
    • Galpón de Almacenamiento (3.500 m²): USD 1.000.000. Estructura parabólica de alma llena con platea de hormigón de alta resistencia (malla H30 para soportar las cargadoras) y divisiones internas con bloques móviles tipo Lego.

Fase 2: Infraestructura Industrial y Equipos (USD 2.200.000)

Es el motor del puerto (maquinarias y la planta de proceso).
    • Grúa Hidráulica de Descarga: USD 650.000. Compra de una excavadora pesada de gran tonelaje (ej. CAT, Komatsu o Sany) de segundo uso garantizado o reacondicionada, equipada con brazo largo marítimo y cuchara clamshell de acero inoxidable.
    • Tolva de Recepción Antipolvo: USD 150.000. Fabricación metalúrgica local con lonas perimetrales y extractores básicos de polvo.
    • Planta Modular de Mezcla y Embolsado Doble: USD 850.000. Importación desde Brasil de un módulo industrial integrado en acero inoxidable (4 tolvas de dosificación por celdas de carga + Mezclador rotativo + 2 bocas de embolsado neumático de BigBags).
    • Flota Logística Interna y Báscula: USD 550.000. Una cargadora frontal para alimentar las tolvas, dos montacargas de 3.5 toneladas para camiones y una báscula camionera electrónica de 21 metros.

Fase 3: Permisos, Ingeniería y Contingencia (USD 650.000)

El respaldo legal y financiero para no quedar a mitad de camino.
    • Estudios, Permisos y Licencias: USD 300.000. Trámites ambientales ante el MADES (clave por estar cerca del Pantanal), habilitación de la Marina Mercante y tasas municipales.
    • Fondo de Contingencia Operativa (6%): USD 350.000. Dinero en caja para cubrir cualquier imprevisto físico durante las obras o retrasos climáticos en el río.


Para asegurar que no gastes un solo dólar de más, la ejecución debe seguir estas tres pautas:
    1. Módulo Industrial «Llave en Mano»: No contratemos ingenieros para diseñar una planta de mezcla desde cero. Comprar los equipos a fabricantes especializados del sur de Brasil (como en Rio Grande do Sul o Paraná). Ellos ya venden las plantas de mezcla y embolsado en bloques estandarizados que se arman como un juguete encastrable. y en Argentina, los de MB Logistica nos puede dar una solucion perfecta
    2. Maquinaria de Patio Seminueva: La grúa de descarga y la cargadora frontal deben ser adquiridas en el mercado de equipos usados certificados. Comprar estas dos máquinas 100% nuevas de fábrica consumiría casi el 40% de todo tu presupuesto.
    3. Aprovechar las Obras de la Costanera: El Gobierno paraguayo ya está realizando obras de acceso y refulado público en Carmelo Peralta por el Puente de la Bioceánica. Alinear la ubicación de tu terreno con estas obras viales te ahorrará miles de dólares en caminos de acceso privados.

3. PROYECCION FINANCIERA

PARA 125.000 TN de la combinación premium es el mejor negocio

  • Tarifa al cliente: USD 24,00 por tonelada.
  • Tu costo operativo: USD 8,00 por tonelada.
  • Tu Ganancia Neta: USD 16,00 por tonelada.


Con todo el volumen unificado bajo la tarifa premium, los números de la operación se consolidan de la siguiente manera:
    • Facturación Bruta Anual:  USD 3.000.000
        • Calculado sobre 125.000 toneladas fijas a USD 24,00 por tonelada.
    • Costo Operativo Real (OpEx): USD 1.000.000
        • Calculado sobre un costo optimizado de USD 8,00 por tonelada (incluye energía de la mezcladora industrial, operarios propios, mantenimiento intensivo anticorrosión y la amortización de la obra civil).
    • UTILIDAD NETA ANUAL ANTES DE IMPUESTOS:USD 2.000.000
        • Tu puerto opera con un espectacular margen neto del 66.6% (USD 16,00 limpios por tonelada).

Esta alianza es indestructible porque el beneficio para las cooperativas es brutal. Al procesar el 100% en Carmelo Peralta, la comunidad menonita en su conjunto se ahorra USD 2.000.000 anuales en flete terrestre, elimina la necesidad de gastar en infraestructura de mezclado en sus colonias y recibe un producto con calidad de fábrica directo para cargar en sus sembradoras.
EXTENSION DE LA RENTA A 2.000.000 US / AÑO
Sí, trabajar a doble turno para maquilar y exportar el excedente a Brasil es la estrategia perfecta para maximizar tus ganancias. Si nos limitamos puerto únicamente a las 100.000 toneladas de las colonias menonitas, estaríamos dejando bajo uso la infraestructura industrial la mayor parte del año.
Al activar un segundo turno de trabajo, el puerto pasa de ser una terminal local a convertirse en un Hub Logístico Internacional bajo el Régimen de Maquila paraguayo. Esto aprovecha una oportunidad comercial histórica debido a la situación de Mato Grosso del Sur.

4. RETORNO DE INVERSION

    • GRUPO INVERSOR:  1.500.000 US / AÑO
    • DESARROLLADORES: 500.000 US / AÑO

5. LA VERDADERA PROYECCION

El escenario anterior es el más conservador (asumiendo que la renta líquida se mantiene fija en USD 1.500.000). Sin embargo, como analizamos que al activar el doble turno con Brasil la utilidad neta real de la operación sube a USD 2.500.000 anuales, la velocidad de recuperación cambia drásticamente:
Si el inversor decide reinvertir las ganancias que el propio puerto va generando desde el día uno para acelerar el pago del proyecto, el tiempo de recuperación se reduce a solo 2.2 años, desde el inicio de operaciones.
